2016年一级建造师《市政公用工程》全真试题及答案

  三、案例分析题(共5题,( 一)、( 二)、( 三) 题各20 分,( 四)、( 五) 题各30 分)

  31、某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸为145m×20m,基坑挖深为12m,围护结构为 600mm厚地下连续墙,采用四道直径609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处为一条 4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。

  项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。

  基坑施工方案有如下要求:

  (1)基坑监测项目主要为围护结构变形及支撑轴力。

  (2)由于第四道支撑距坑底仅2.0m,造成挖掘机挖土困难,把第三道支撑下移1.Om,取消

  第四道支撑。

  问题

  1.现场围挡不符合要求,请改正。

  2.项目经理部由专职安全员对施工安全全面负责是否妥当?为什么?

  3.安全员要求持证上岗的特殊工种不全,请补充。

  4.根据基坑周边环境,补充监测项目。

  5.指出支撑做法的不妥之处;若按该支撑做法施工可能造成什么后果?

  32、 某公司总承包一项市政工程,项目部编制了施工组织设计,并下发给道路分包单位。在现场管理中采取了以下措施:

  (1)施工总平面设计对仓库位置、构件堆场、大型机械停放场、施工便道及进出口、临时设施进行了布置。

  (2)在现场门口设置了工程概况牌,公示了下列内容:工程性质、用途、承包单位、监理单位名称。

  (3)为了保证行人及车辆交通安全,在施工现场围挡门口设置了施工标志。竣工验收过程中,发现分包单位在撤离现场后留有大量建筑垃圾,建设单位要求总承包单位清理干净,否则不予验收。

  问题

  1.分包和总承包单位施工组织设计问的关系是什么?

  2.施工总平面设计中还缺少哪些主要内容?

  3.工程概况公示牌还应补充哪些内容?

  4.只在现场围挡门口设置施工标志不能保证安全,还应在哪些地点设置?

  5.建设单位要求总承包单位清理建筑垃圾是合理的,为什么?解除总承包单位管理责任的条件是什么?

  33、 某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见下表。

  网络计划工作逻辑关系

工作名称 紧前工作 紧后工作
A1   B1、A2
B1 A1 C1、B2
C1 B1 D1、C2
D1 C1 E1、D2
E1 D1 E2
A2 A1 B2
B2 B1、A2 C2
C2 C1、B2 D2
D2 D1、C2 E2
E2 E1、D2

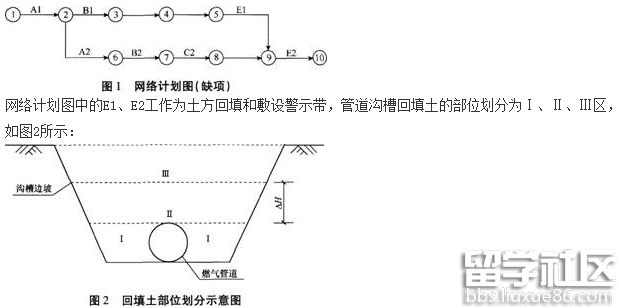

  项目部按上表绘制网络计划图如图1所示:

2016年一级建造师《市政公用工程》全真试题及答案

  回填土中有粗砂、碎石土、灰土可供选择。

  问题

  1.根据表补充完善图1所示的网络计划图。

  2.图2中△H的最小尺寸应为多少?(单位以mm表示)

  3.在可供选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区的回填?警示带应敷设在哪个区?

  4.Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式?

  5.图2中的1、Ⅱ区回填土密实度最小应为多少?

  34、 某项目部承接华北地区某城市道路绿化工程,全长为2.5km,道路两侧栽植行道树,按设计要求,行道树为深根性的国槐,胸径为12~15Cm。

一建考试题库 一建考试备考辅导 一建模拟试题 一建考试真题 一建考试答案
分享

热门关注
